烏市云產業園電力建設項目順利實施
文章來源:
時間:2023-05-29
點擊次數: 260

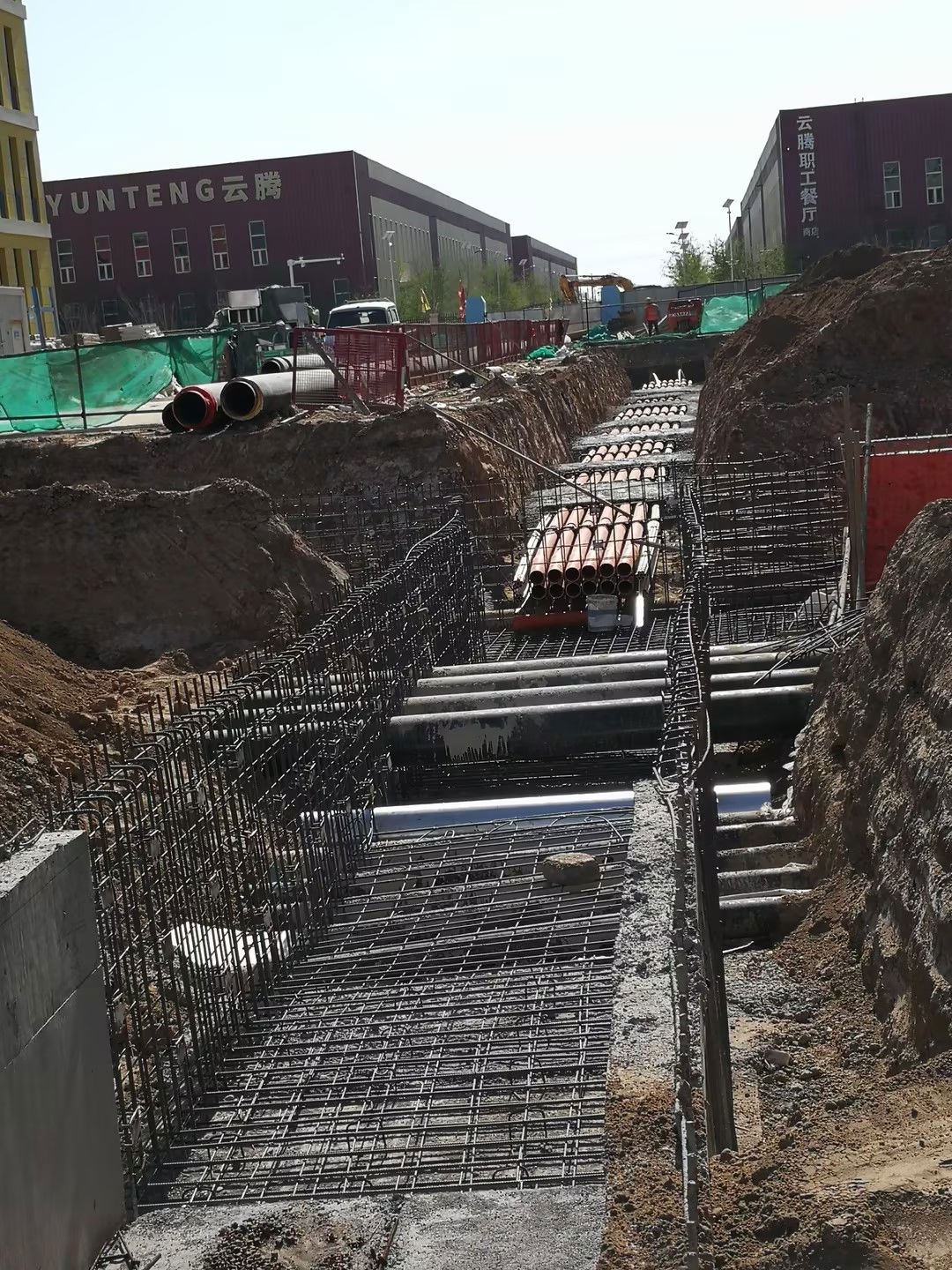

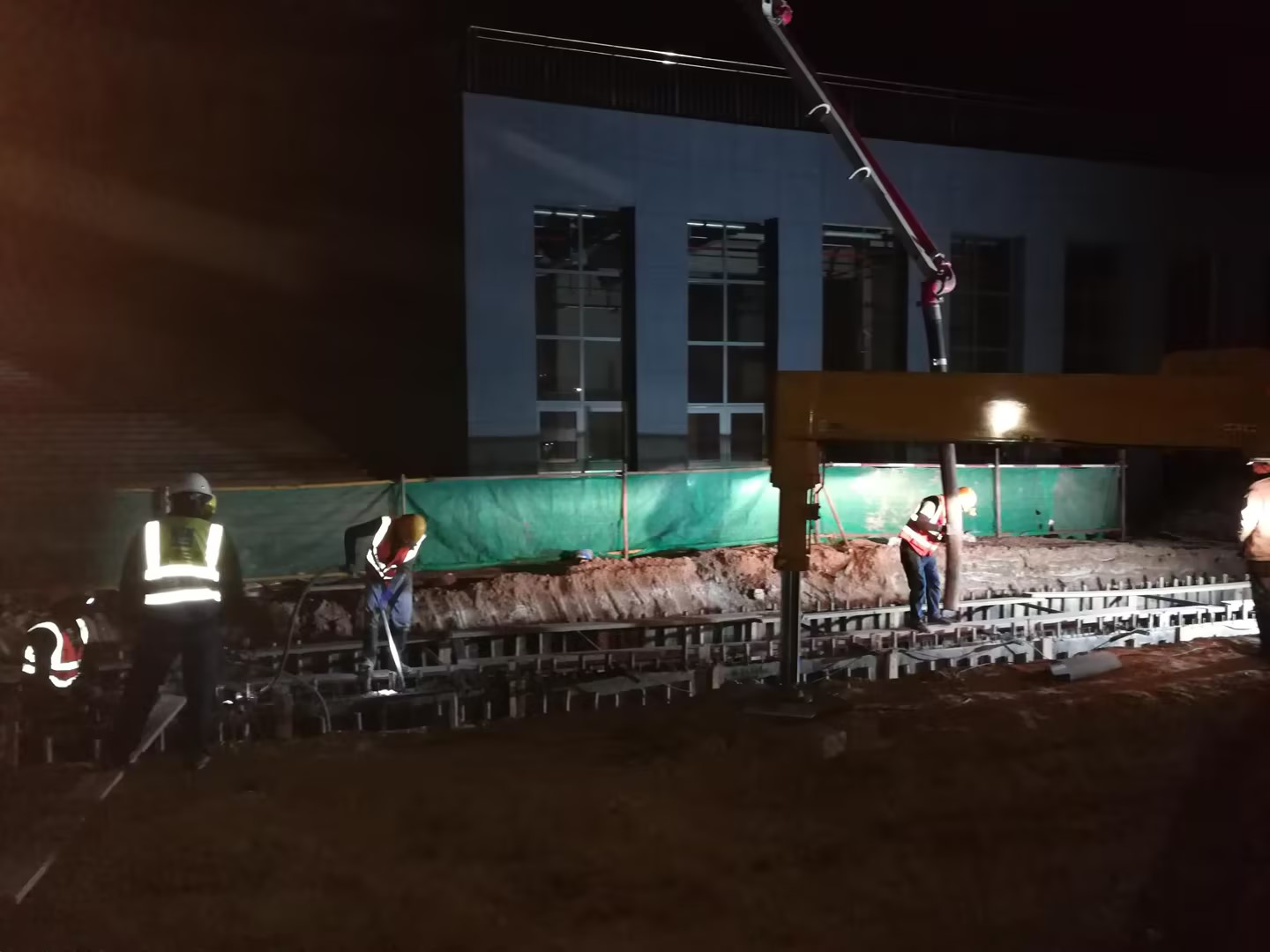

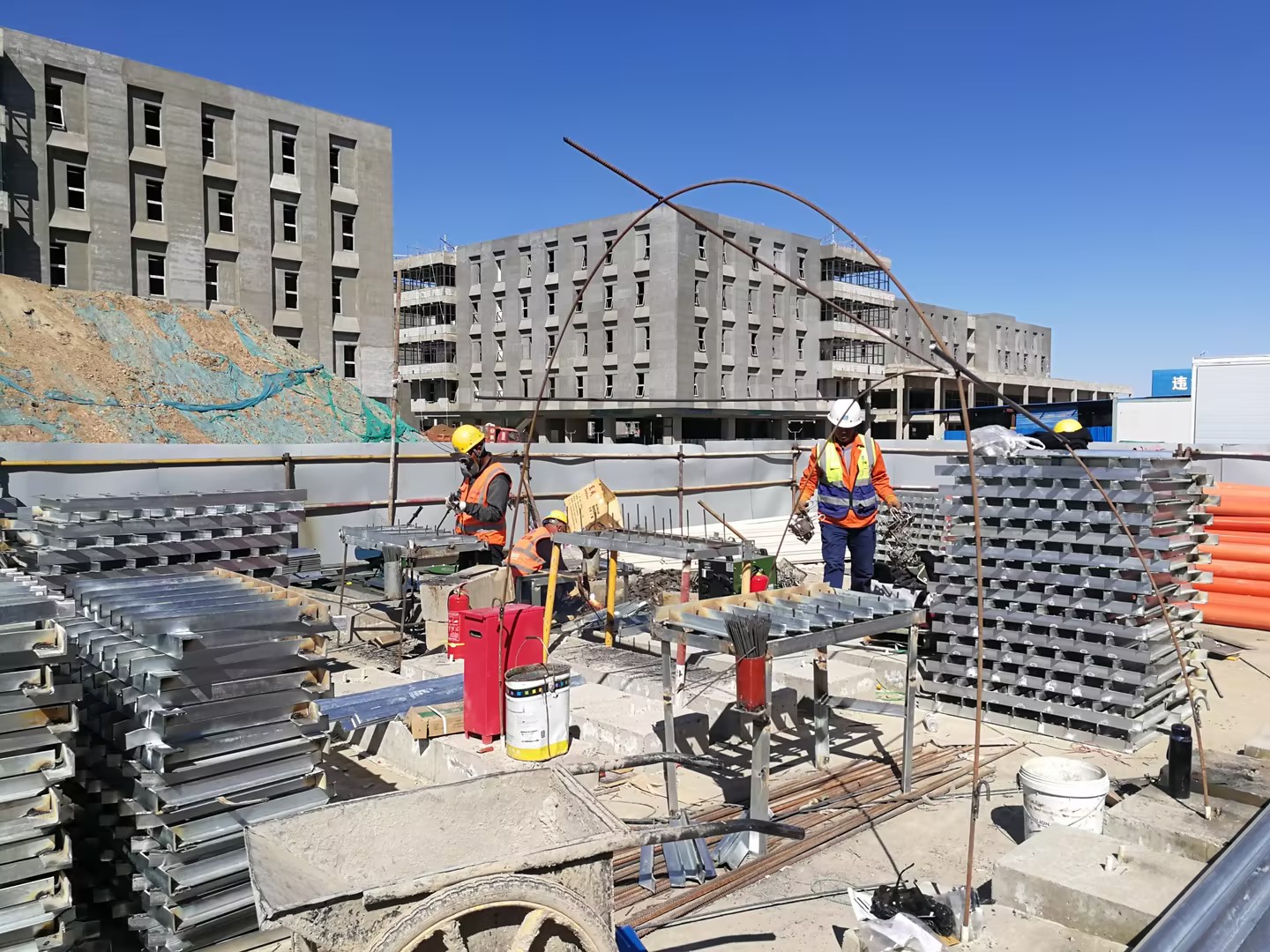

2022年7月,公司就烏市云產業園電力建設項目與甲方簽訂施工合同,原定合同工期478天。由于受疫情等原因,項目一直未能如期執行。今年3月中旬接甲方通知,已具備進場施工條件,為趕超項目整體進度,要求大幅縮短工期,于2023年5月底具備帶電投運條件。面對嚴峻的工期我部門積極應對,立即安排項目部人員進駐現場,與甲方就工期、進出場手續、施工方案等事宜進行充分溝通對接,隨即組織開展施工。在實施期間,我部門和項目部積極應對,克服重重困難,目前項目整體進度已過半,如設備材料能按計劃進場,項目將如期達到帶電投運條件。
這是我部門第一次面對工期壓縮如此嚴重的項目,為部門今后承接此類項目積累了相關經驗,對員工自信心的提升也能起到積極作用。
