阜康市老舊小區電力改造項目紀實
自今年2月以來,受疫情影響,我們設計部開工較晚,直到3月底,人員才陸續到崗。項目實施設計先行,剛到公司就看到公司領導忙碌的身影和從不間斷的電話,電話中頻繁流露出與業主在時間、工作時序上的各種溝通和協調。4月5日,部門承接了阜康老舊小區電力改造項目,我很有幸成為了4人設計團隊中的一員,因疫情及其他原因,該項目時間緊任務重,對于我們來說有很大的壓力。
阜康老舊小區改造是一項民生工程,整個小區分別改造的有供暖、給排水、路燈、綠化、電力、充電車棚及路面硬化等。在本項目中,我公司承接的是老舊小區電力改造項目。因為本次老舊小區改造項目的多元化,電力管線與其他改造項目的管線交叉、跨越點居多,項目的時序性及管線的選取也是重中之重。
業主通知18個小區的勘察收資及圖紙出具須在10天之內完成。公司領導深知任務的緊迫性,也是派出黃自平、古朋坤、李少雷、劉雙龍四位同事前往阜康市進行老舊小區現場收資及出圖。在部門同事的共同努力下按照業主的時間節點完成了項目收資及初版圖紙的繪制。

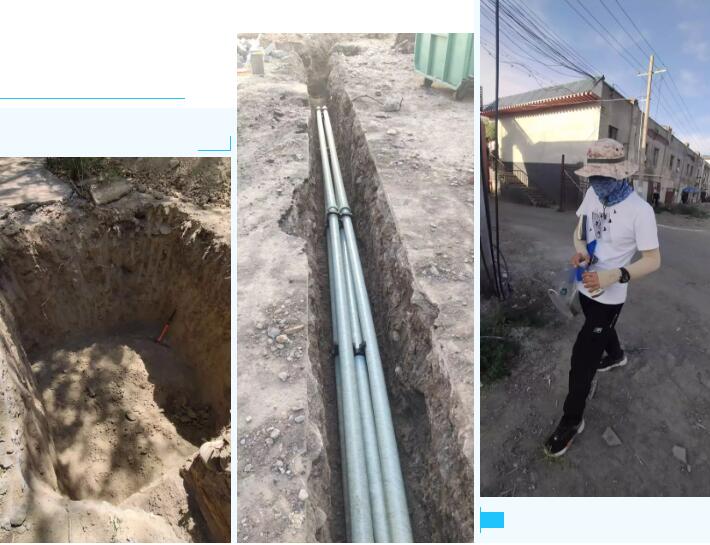

施工階段應業主要求公司安排我進行現場工代,一是為了實時跟進該項目的進展情況,二是為了更好的學習現場施工與設計的差異性,同時配合施工班組人員進行現場廊道調整、圖紙修改,也是理論與實踐的結合。老舊小區改造也是各個項目同時施工,廊道局限性嚴重,施工作業面少之又少。本著先下手為強后下手遭殃的原則施工單位也是加班加點的搶活,現場有問題現場修改,在滿足電力規程規范的基礎上及時調整及優化設計方案。現小區改造土建部分總體已完成80%。
疫情的反撲,烏魯木齊再次按下了暫停鍵,隨著確診數量的增長,全疆也按下了暫停鍵。項目整體也是戛然而止。設計存在與現場無法實施跟進,有問題不能及時修改與優化,施工因存在原材料進不來,棄渣運不出去無法施工,設備廠家存在原材料不到位等問題無法排產。項目實施進度也是嚴重的滯后。現能做到的就是積極配合疫情防控要求居家隔離,給自身充電補充能量,做好項目開展的實施計劃。
最后向一線堅守崗位的同事致敬,向堅守在疫情一線的醫護人員致敬,向社區工作人員及辛勤勞動的志愿者致敬。加油!
