電力工程事業部巴州110千伏火南線基礎防洪設施維修項目順利完工
電力工程事業部自承接巴州110千伏火南線基礎防洪設施維修項目,積極組織工程經驗豐富的項目經理及專業技術人員前往巴州庫爾勒,與巴州電建公司相關部門及具體負責人員對接。此項目被國網巴州供電公司列為“迎風度夏”項目。項目質量要求高,施工工期短。

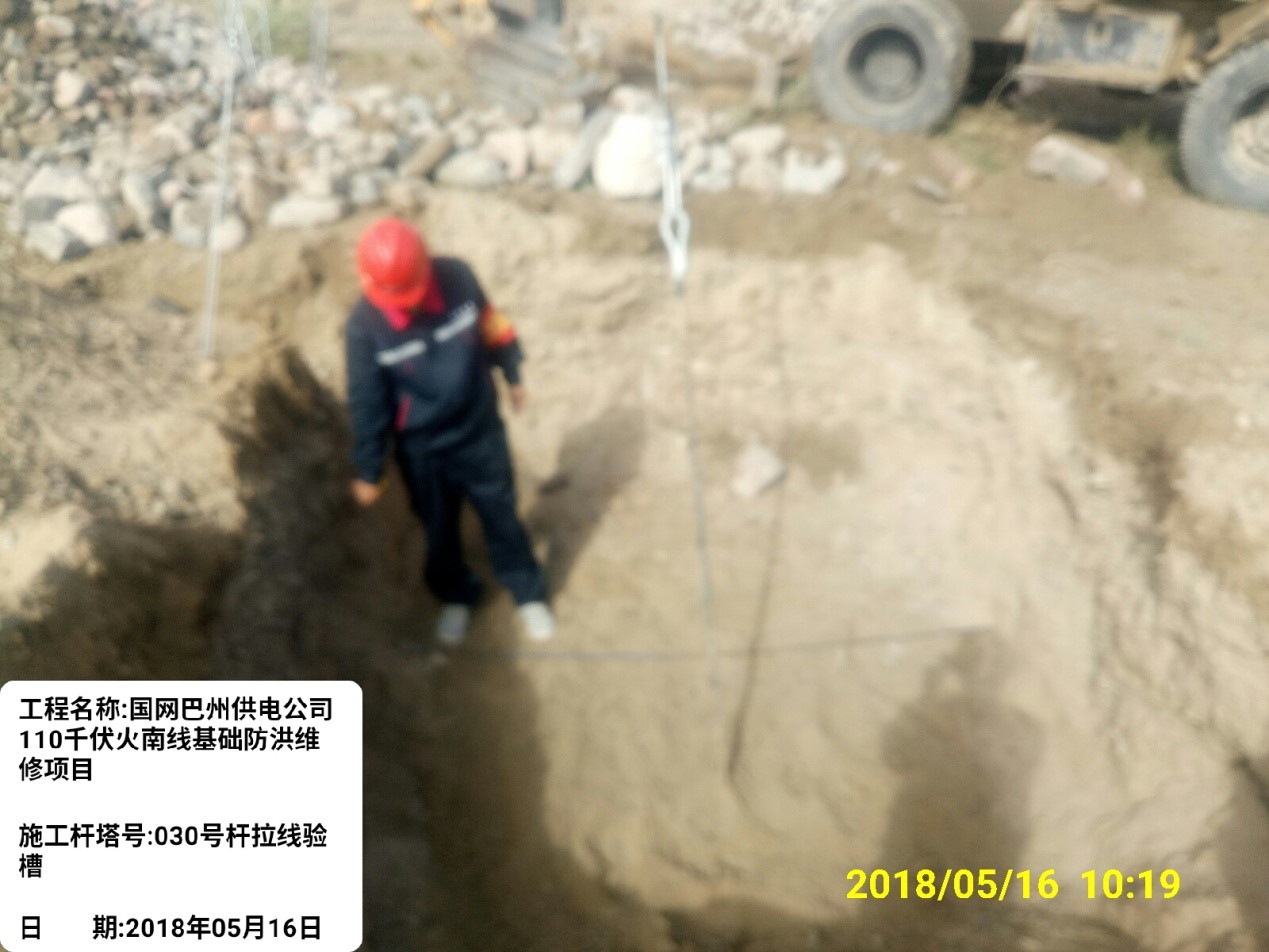

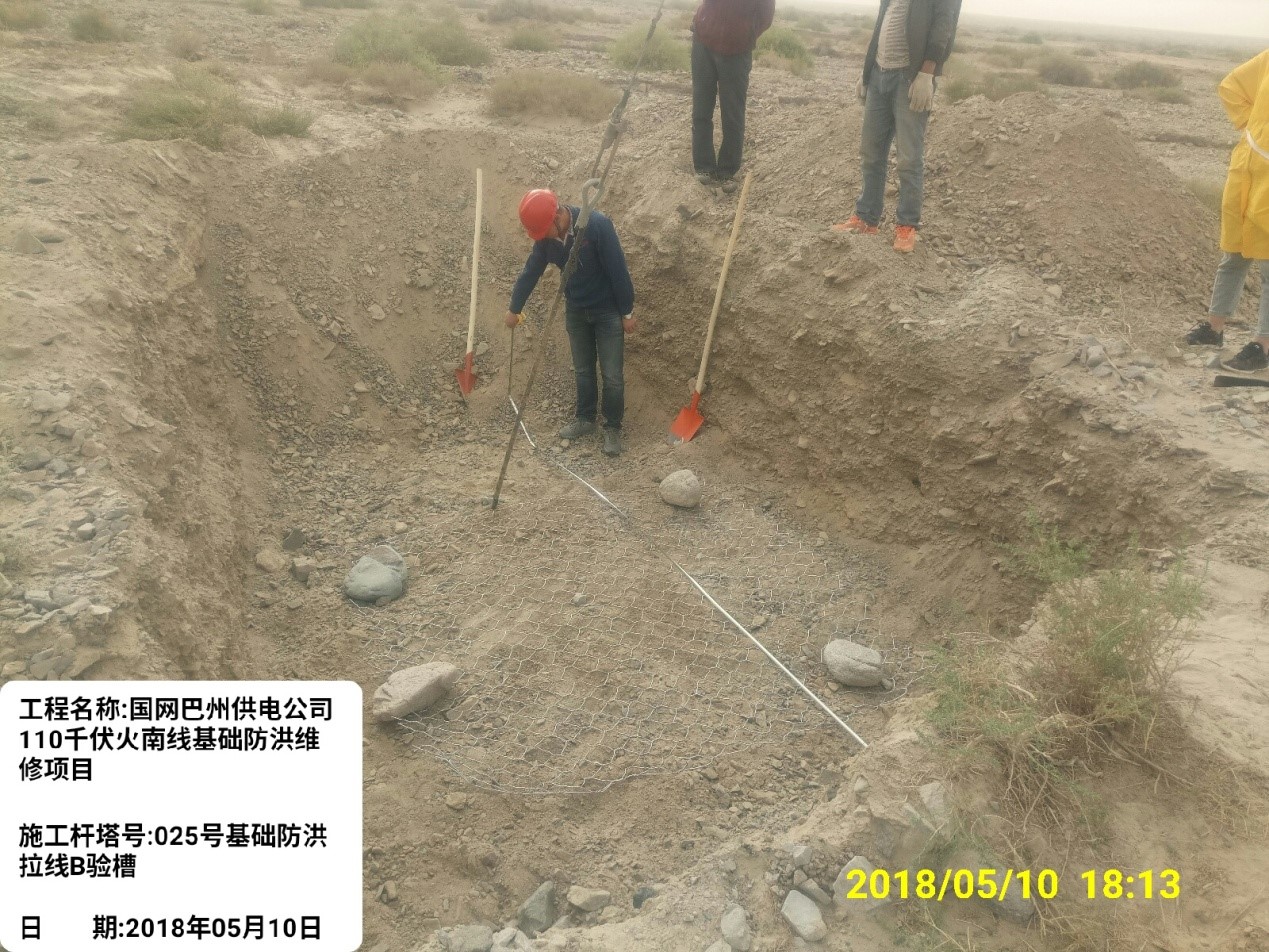

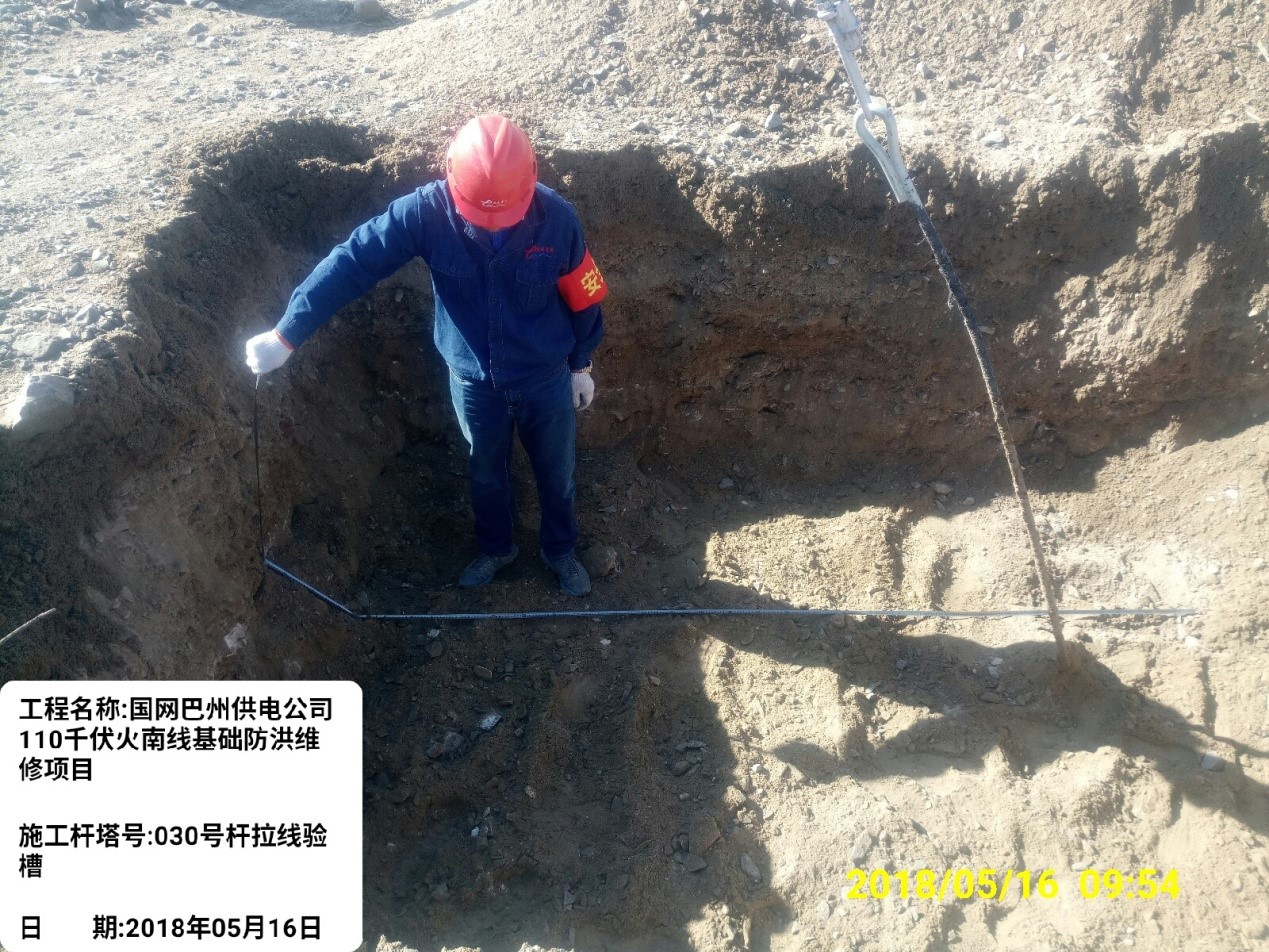

經過前期人、材、機及實施措施、安全措施的準備工作,項目于2018年5月5日正式開工實施。本項目工程包含18基水泥電桿的基礎防洪設施的制作及68根拉線基礎防洪設施的制作。防洪設施為圓臺形狀,使用的材料為鵝卵石、8號鉛絲網。分3層制作,層與層之間需要用鉛絲編制在一起。

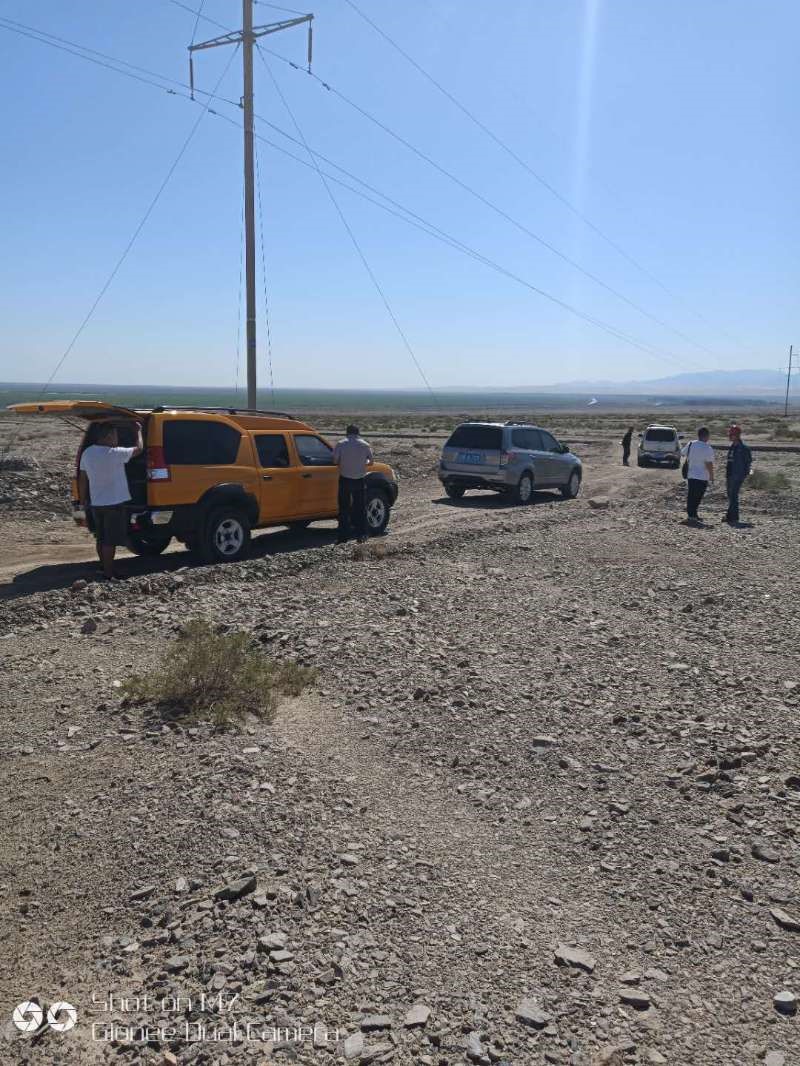

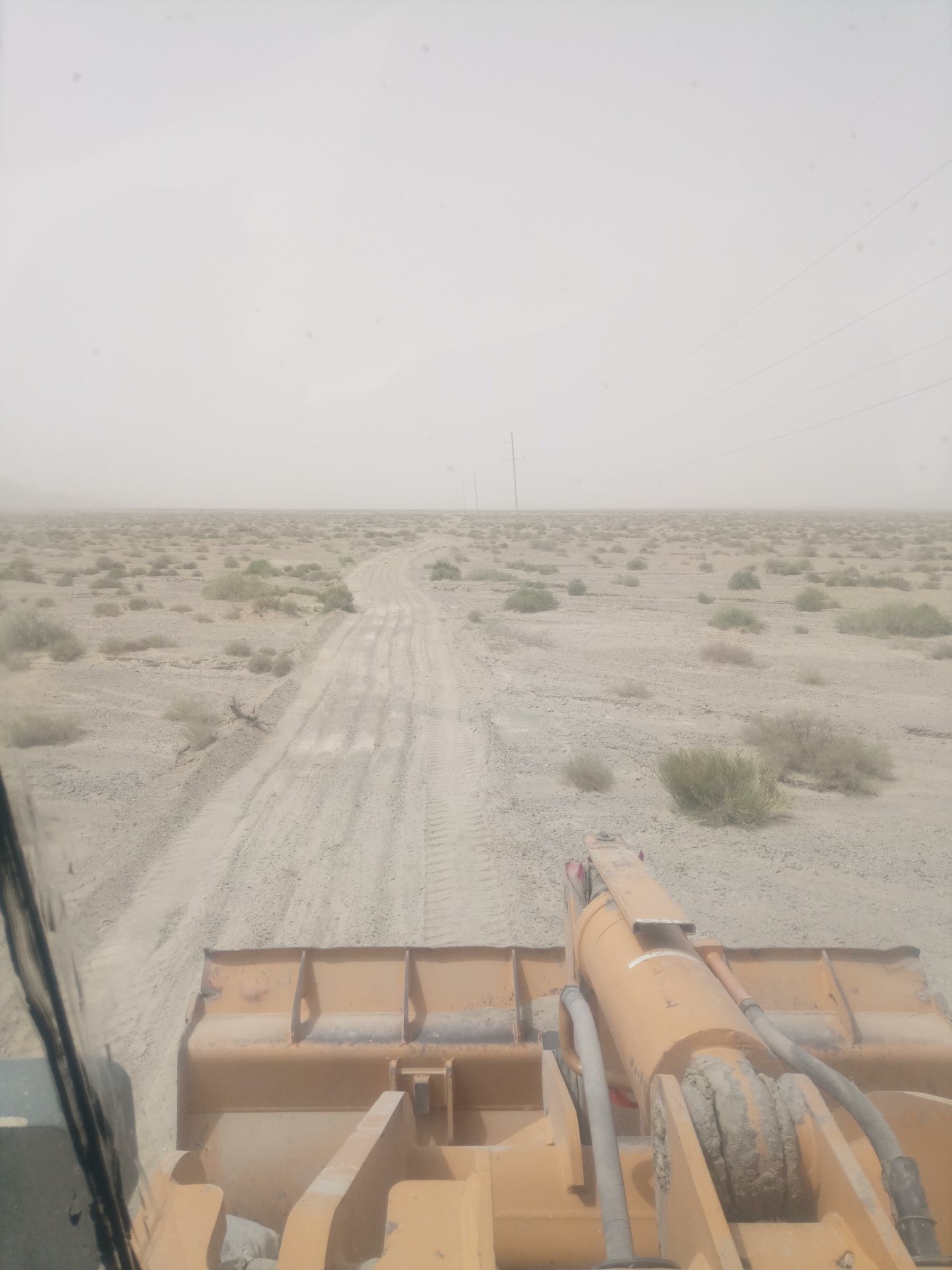

施工中,項目組面臨各種施工難點,如施工地段處于戈壁灘,由于雨水的沖刷,無施工道路;施工地處沙漠戈壁灘,風沙極大,對施工人員眼睛及呼吸系統傷害大;沙漠中施工,中午溫度相當高等。項目組成員針對施工困難,采取相應措施,如使用鏟車進行施工便道維修工程,現場備足足夠的水,配備常規防中暑藥物等克服遇到的困難,按照施工計劃順利施工。

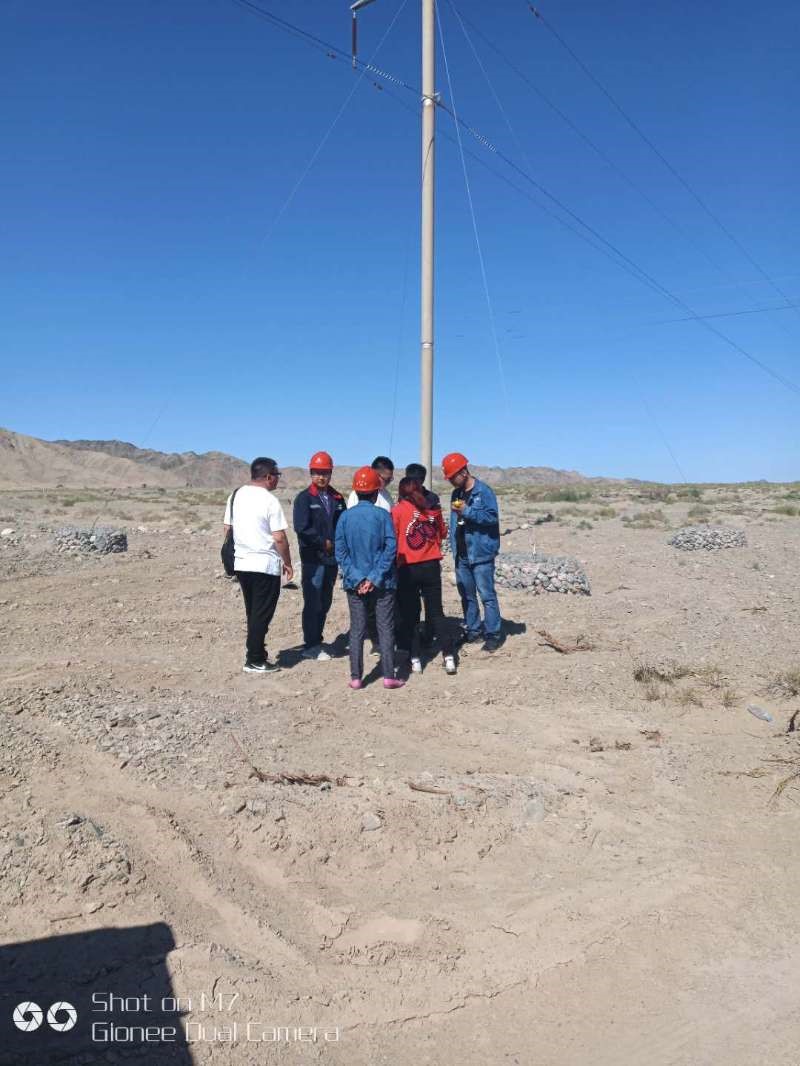

項目施工過程,監理、業主及項目負責人時刻在現場監督檢查。
項目按照業主要求,于2018年5月30日按期完工,并代表“迎風度夏”項目迎接新疆省公司的檢查驗收,項目順利通過驗收。
