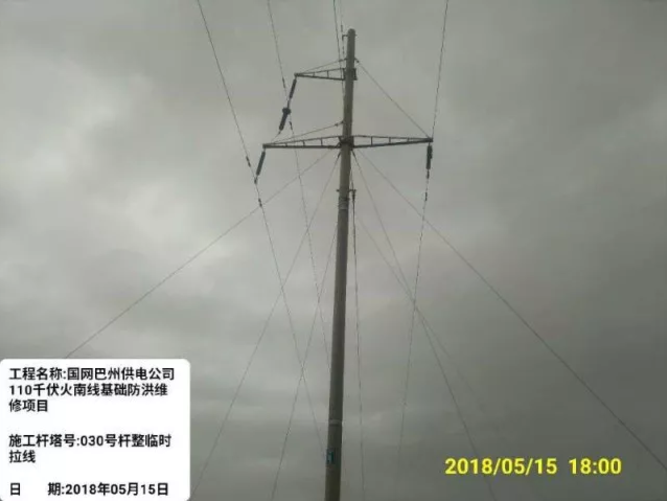

國網(wǎng)巴州供電公司110kV火南線防洪設施維修
文章來源:
時間:2018-07-27
點擊次數(shù): 266
巴州火南線項目由工程部陳強、丁德祥負責項目實施,歷時一個月工期(4.30-5.30),項目主要在 110kV火南線21號、23號、24號、25號、26號、28號至39號共計17基水泥桿、拉線處編織鉛絲籠防洪圓錐臺,共計需維修86處防洪設施。圓錐臺防洪設施維修方案:上底直徑為1200mm,下底直徑底為2000mm,總高1800mm,桿根處下挖750mm。拉線下挖1200mm,加固位置以拉線盤為中心,加固臺放置其中。采用編織鉛絲籠方式,共分三層,每層600mm,各層分別編織鉛絲籠,用鵝卵石填充,層與層之間須編織在一起。
